一、修复前的准备工作

1.封堵—抽水—预处理(清淤、堵漏,此项工作的过程在此不做详解)

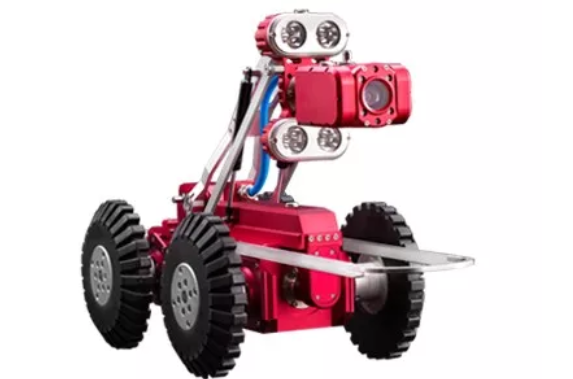

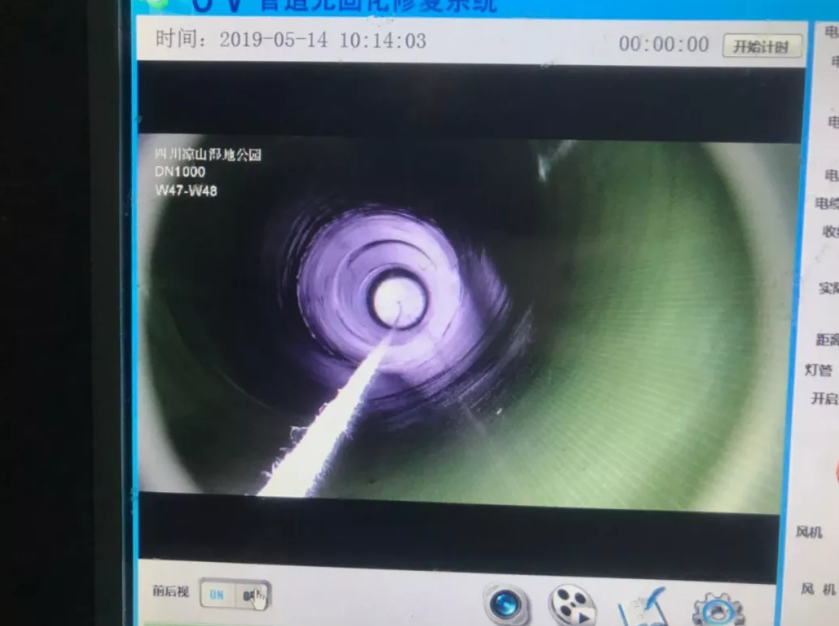

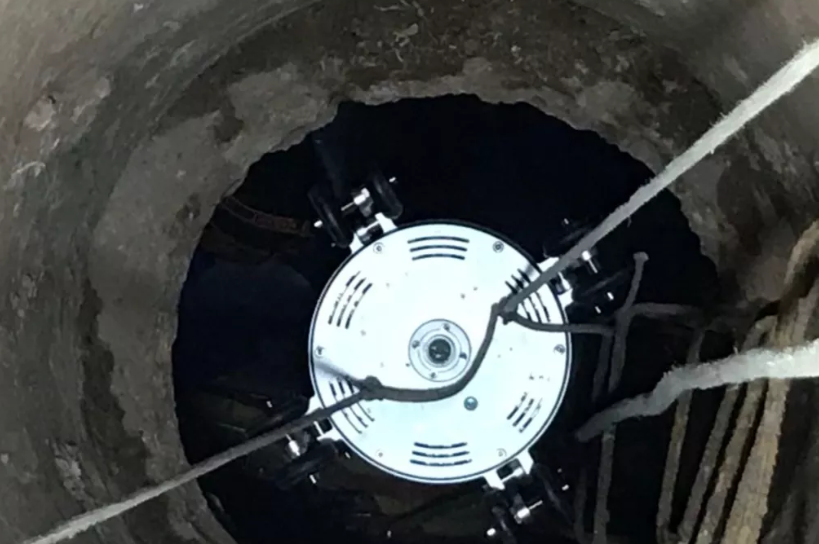

2.修复前后CCTV管道机器人检测(必用设备)

3.实际测量管井的大小(多方位直线测量管道的内径)

4.实际测量管段的长度(起始井中到结束井中的距离)

5.材料的预定(大管径的管道在实际管长的基础上两端各加1M

备注:在有水流的情况下,大管径封堵一定要采用砖封砖砌

二、修复需要的设备工具及人员

1技术人员8-10名

2光固化修复车一台

3材料运输车(防紫外光)

4卷扬机一台(5吨7.5KW或者更大吨位功率的拉力器)以及井下钢丝绳过线滑轮一个和井上滑轮及支架

过线滑轮(固定方式:膨胀螺丝)

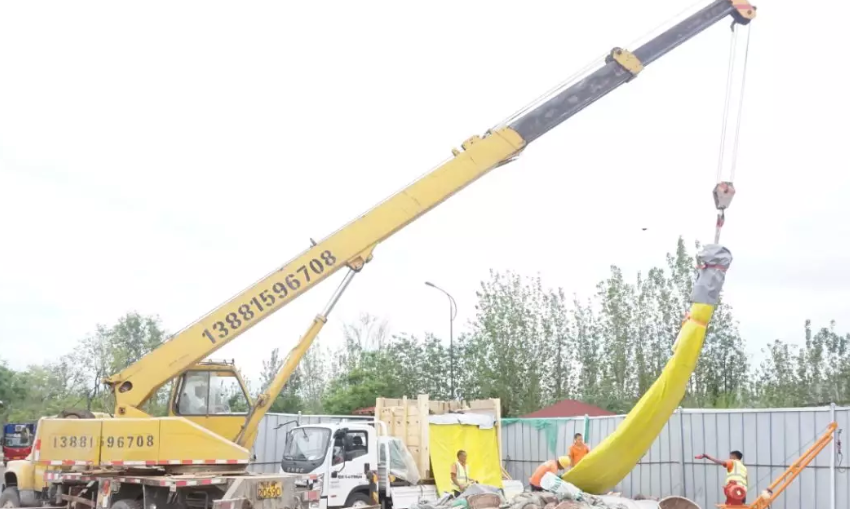

5吊机或者叉车一台(材料重,方便投放)

6长管呼吸机(井下作业备用)

7气体检测仪

8安全绳、下井伸缩梯

9风机(井口通风)

10其它(绑带、大力钳、扳手、螺丝刀、牵引绳、裁纸刀、胶带、防水、速干水泥或堵漏王、手套、往返电锯)

三、开始修复

1穿绳

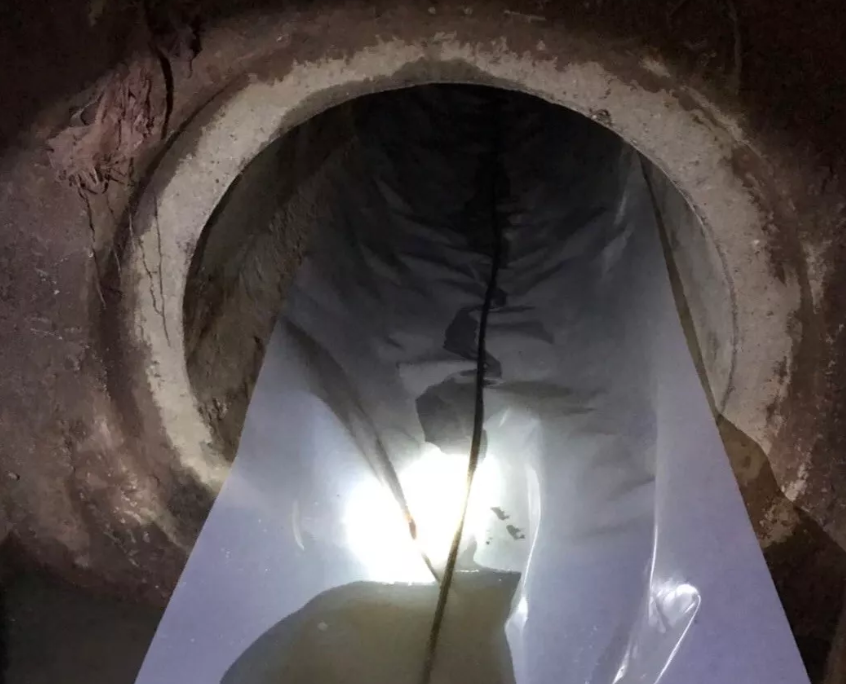

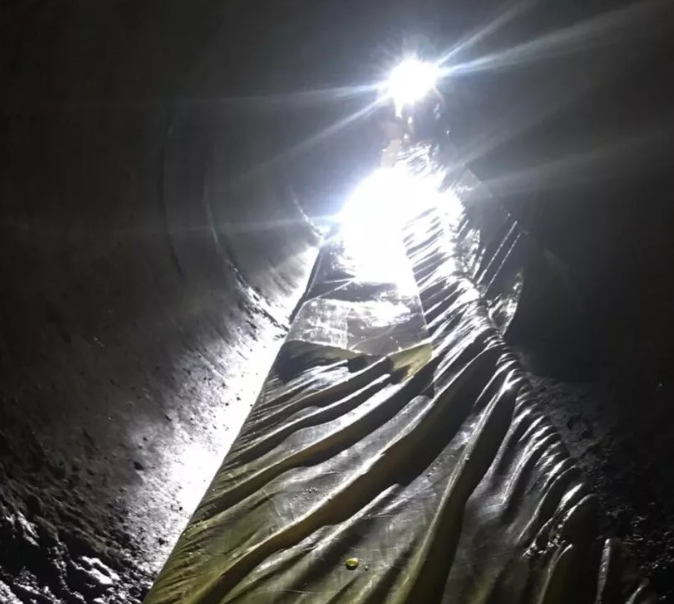

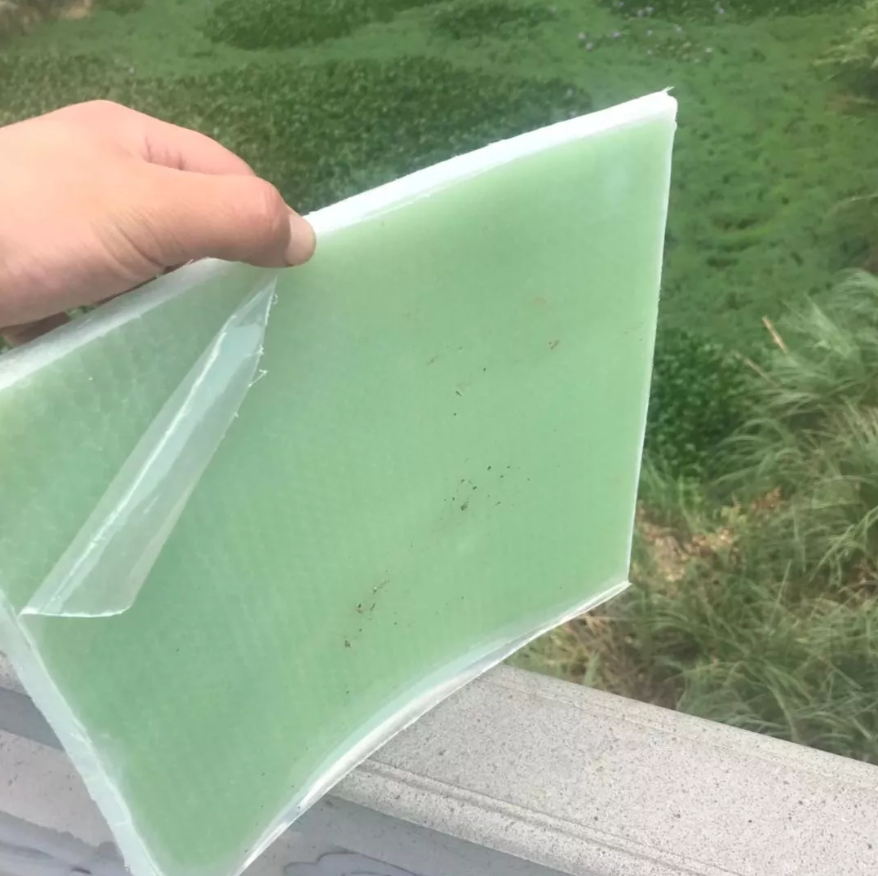

2拉入底膜(拉入底膜的同时拉一根牵引绳)备注:一定要让底膜完全光滑舒展的铺设在管底,两头对拉固定好,防止在材料拉入的过程中把底膜拉入管内

3拉入钢丝绳

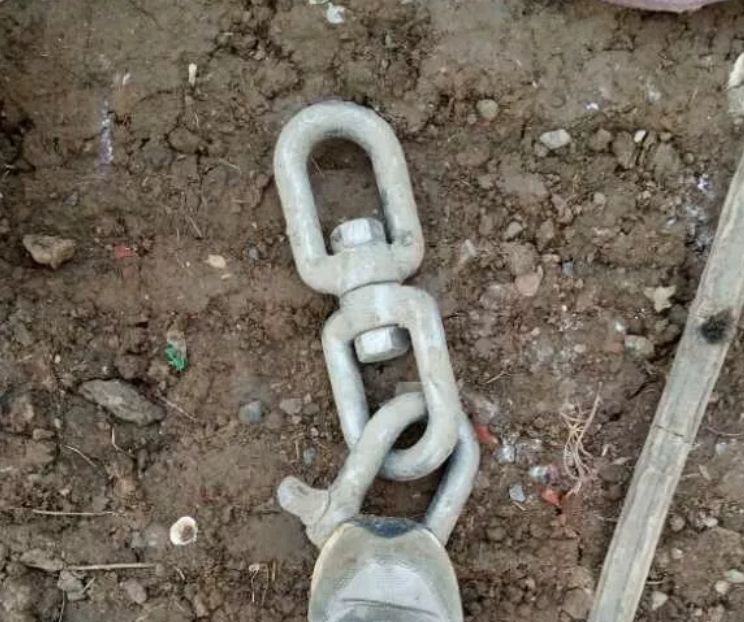

备注:钢丝绳头的万向滑轮建议采用万向环

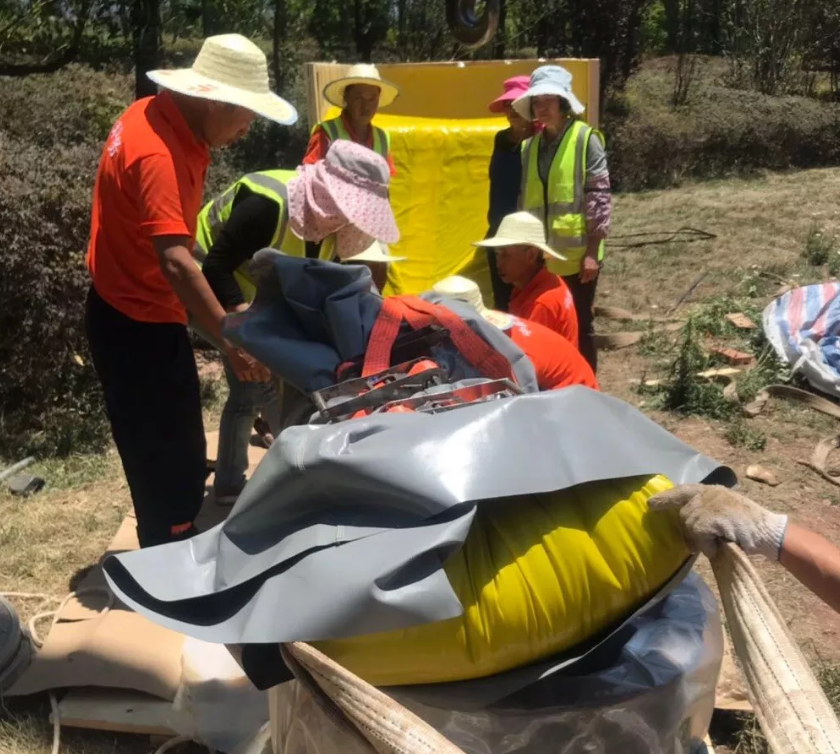

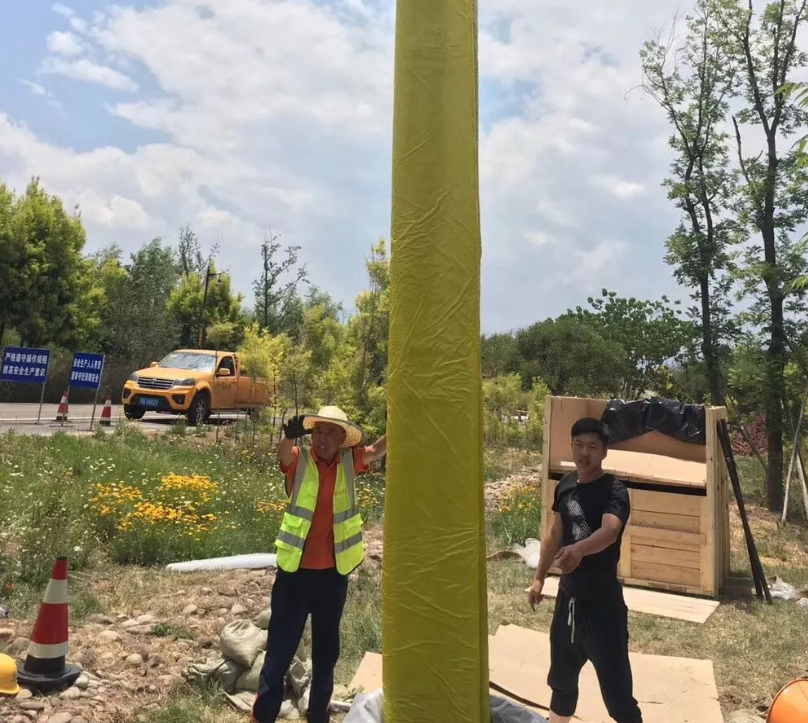

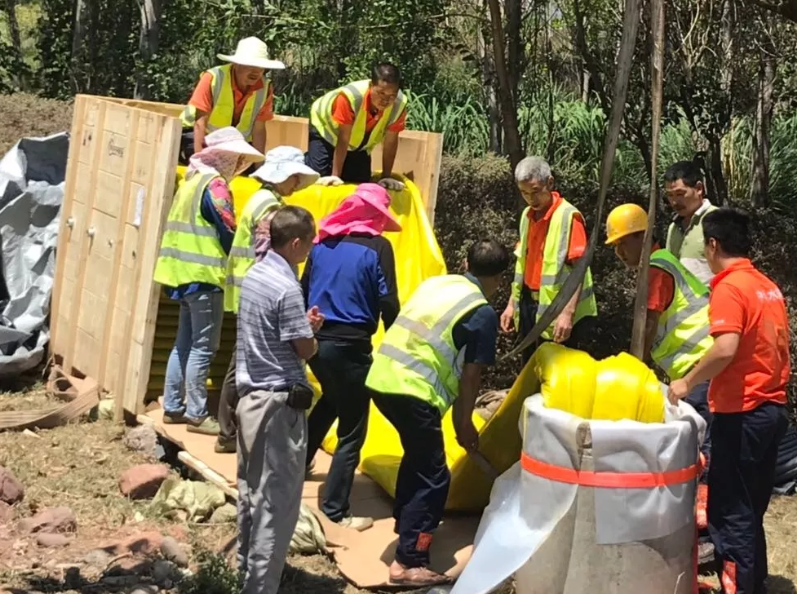

4材料与钢丝绳的链接以及捆绑(根据作业井的大小折两折或者三折来绑接头和下材料)

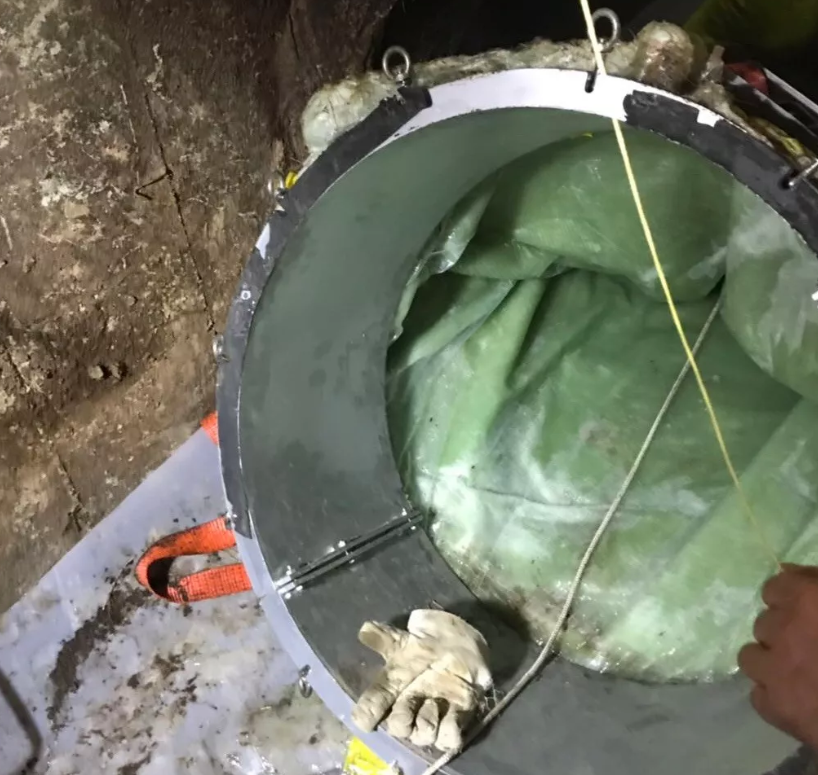

备注:a.接头部分用扎头布套起来之后再打扎带,扎带的头子一定要打在材料的上部,以防在拉入的过程中把底膜划坏划断;b.下料井一定要采用保护措施,用底膜或者保护膜包起来,如上图所示

错误的捆绑方式

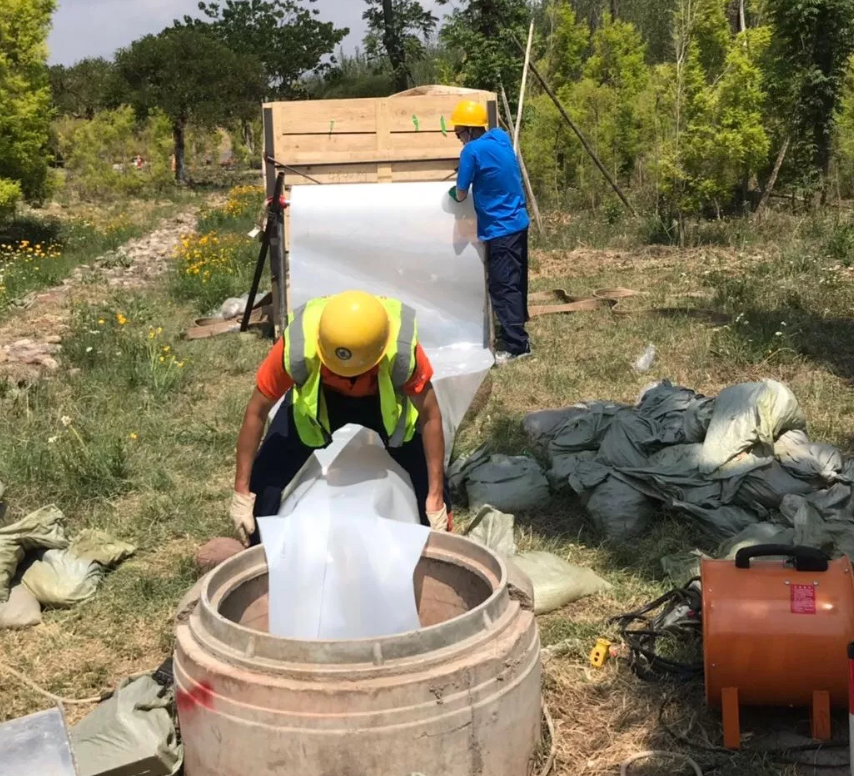

5材料的折叠和材料拉入(井底放料的人员要和井上操作卷扬机的人员配合好,时时观察材料的方位)

备注:放料的速度一定要慢,在下料的过程中检查材料有没有破损的地方

6绑扎头

备注:a.绑扎头时注意不要把材料里面的预置绳给压住;b.扎带一定要绑紧而且套上扎头布,防止在受压的过程中给爆开;c.开气孔

牵引绳替换预置绳

7一次保压(气压0.2 bar, 保压约30分钟。在保压的同时用牵引绳替换材料里面的预置绳,调试固化灯)

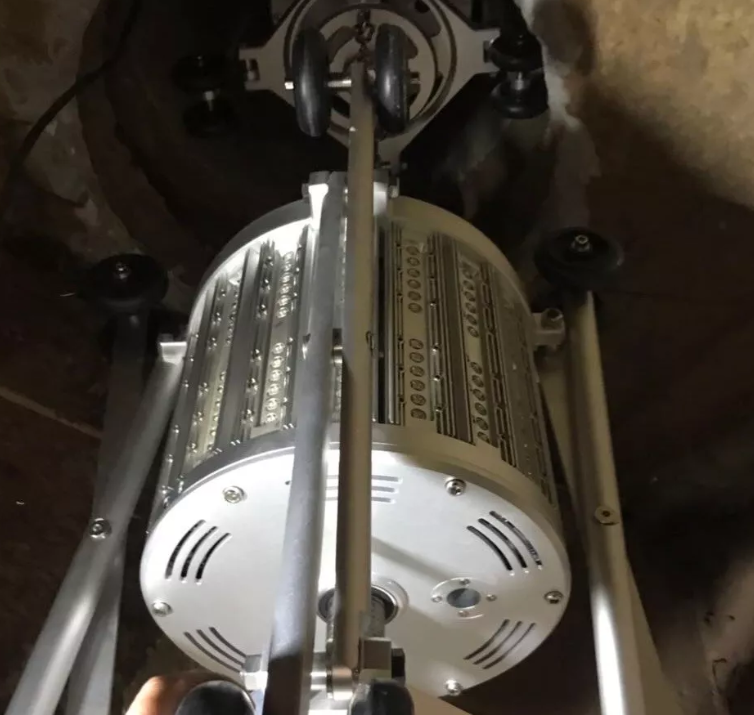

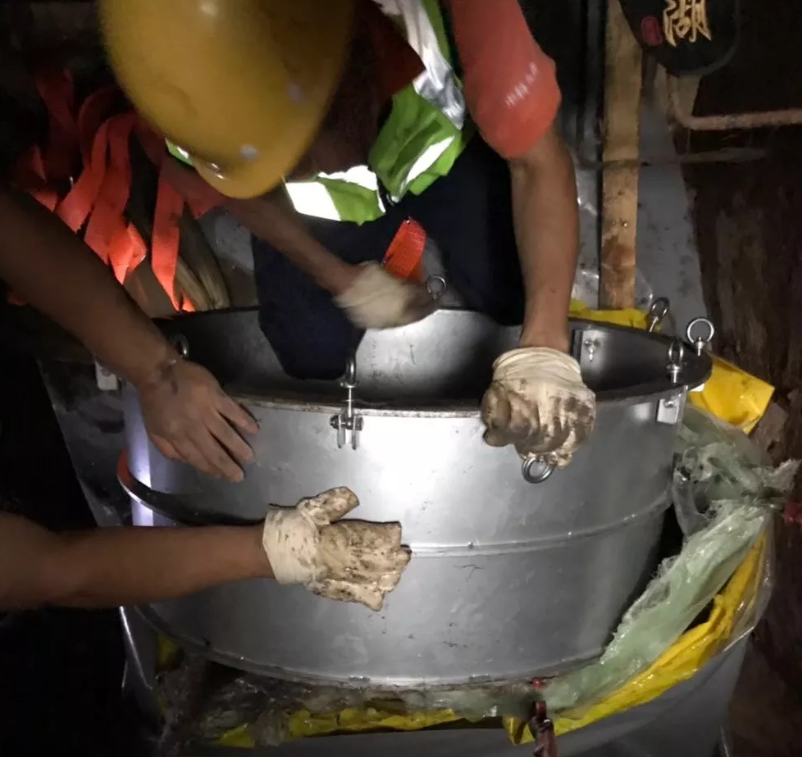

8拉入灯架(一次保压结束后放灯架)

备注:固化灯不要沾水,在下放的过程中防止磕碰

9二次保压及固化(在二次保压前再次把两端扎头上的扎带松开再扎紧,然后固定扎头)

a.起始井的原地固化(根据材料厚度、管径大小、固化灯功率大小固化时间是不一样的)

b.确定固化好起始井后,下人再次用坚硬的工具敲击确认然后匀速收线固化

备注:在固化灯从结束井拉入起始井的过程中,时时观察材料贴合的状况和效果,以免贴合不充分

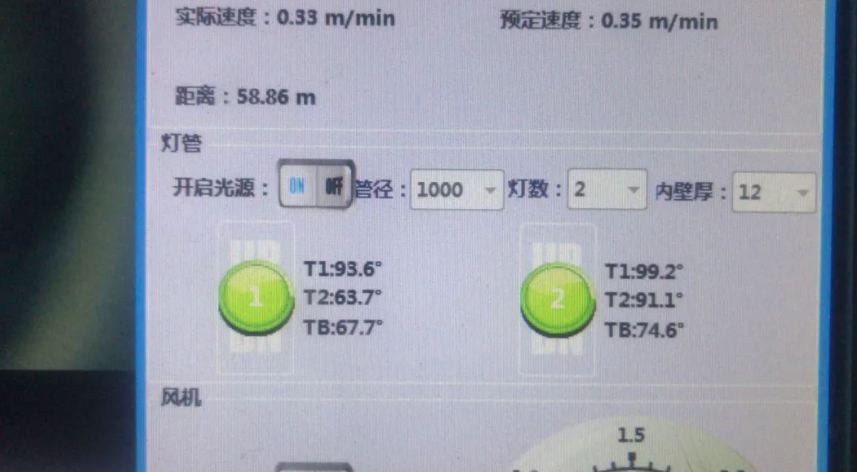

10行进固化过程(设置好相应的固化速度时时观察材料固化的温度、材料内环境的温度、设备固化灯的温度以及固化效果)

T1:材料内环境温度(80-120)℃

T2 :固化温度(80-120)℃

TB :固化灯温度<80℃

备注:如果TB固化灯的温度上升的比较快,可以稍稍的降低它的电流,同时降低固化收线的速度

11结束固化取出固化灯架(固化完成后等待5-10分钟,灯架的温度降下来再打开盖板取出固化灯)

12切割

备注:a.把多余部分的材料切掉,与原有管道的管口平齐;b.然后用水泥或者堵漏王来处理管口;c.切块取样
